Los trabajos según la veeduría, finalizarán el próximo 30 de noviembre, fecha en la que Aerocivil recibirá formalmente la obra.
Por: Gisela Hurtado Celis.
La veeduría ciudadana informó, en visita técnica del 18 de agosto de 2026, que las obras del contrato 23001152 H4 de 2023 para la construcción de la terminal, plataforma e infraestructura complementaria del Aeropuerto Contador de Pitalito continúan en ejecución.
Mediante el Modificatorio No. 04, Aerocivil prorrogó el plazo hasta el 30 de noviembre de 2026 sin adición de recursos. Tras una suspensión temporal de 22 días (28 de abril al 19 de mayo de 2026), los trabajos se retomaron de manera satisfactoria.

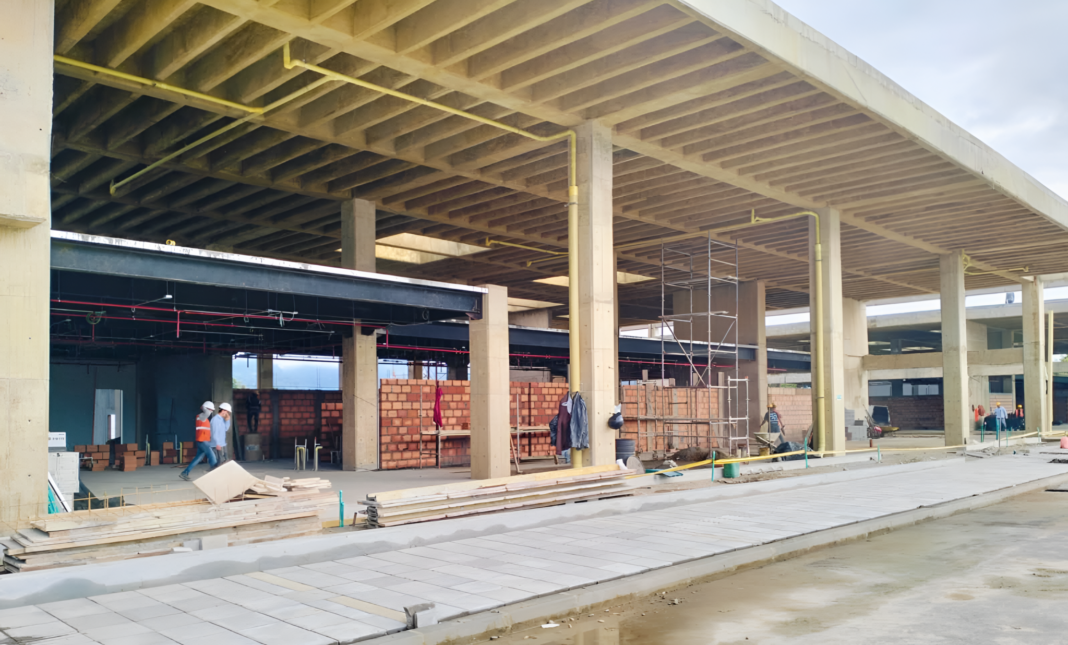

Al 14 de agosto de 2026 el avance de obra alcanza el 79,95 %. En el sitio laboran 74 funcionarios: 32 del equipo profesional de obra, interventoría y especialistas, y 42 de personal operativo.
Próximas actividades incluyen muros livianos y de mampostería, cielos rasos, enchapes, aparatos sanitarios, cubiertas, fachada, pavimentación de accesos y parqueaderos, puesta en operación de la PTAR, PTAP y subestación eléctrica, además de jardinería y remates.
Se adelantan mesas técnicas para evaluar posibles obras adicionales como sistema biométrico, señalética, guías podotáctiles y el SEI, sin afectar el alcance actual del contrato.
